1、手动报警按钮的测试是同火灾自动报警系统一起进行的,应在建筑内部装修和系统施工结束后进行。
2、调试负责人必须由有资格的专业技术人员担任。
3、测试前应通知有关管理部门火灾自动报警系统将进行测试,因而系统将暂时停止工作。
4、手动报警按钮测试前应撤除系统的报警联动控制逻辑关系,以免造成不必要的报警及其它工作。
5、针对不同的手动报警按钮,应采用专门的检查仪器对手动报警按钮逐个进行试验,其动作应准确无误。
6、规范的手动报警按钮生产厂商都提供有手动报警按钮的现场调试和测试方法及工具。在测试时应仔细阅读生产厂商的安装使用说明书,并参照其方法进行调试。以西安盛赛尔电子有限公司的M500K防爆型手动火灾报警按钮为例(见图1)安装调试过程如下:

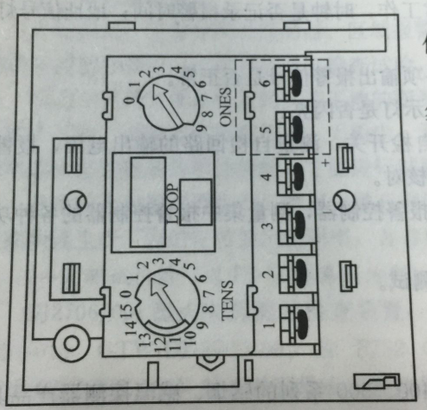

图1
1) 在选定的安装盒里完成现场接线,注意保持所提供的屏蔽的连续性。
2) 拧松前盖下部的螺丝,卸下前盖,注意勿将玻璃碎片脱落,取下玻璃片。
3) 按照指定的工程图纸设置手动按钮的地址,一般用平头刀状起子在01~99间将拨码开关旋转至指定号码。但根据配套控制器的需要,最大可旋转至159号码(左边的拨码盘为十位数,右边的拨码盘为个位数)。
4) 按如下方式将手动按钮模块的两根导线连接到安装盒端子:①通信回路正线“+”:2(+);②通信回路负线“—”:1(—)
5) 将手动按钮固定在安装盒里,留意所有电缆都固定,并有足够的空隙。在手动按钮前部放好玻璃,并用前部安装螺钉封盖。
6) 测试手动按钮时,将提供的测试匙插入手动按钮右下侧的槽中。玻璃会微倾斜并模仿手动按钮操作。此时,控制器上应显示该手钮报火警,手钮指示灯应恒亮以表示手钮功能正常。复位手动按钮时,取下测试匙,在控制器上使系统复位。注意一旦调试/测试结束,请勿将测试匙遗留在手动按钮上。
7) 手钮如要并联不带编址的手钮时,要使用端子3(—)、4(+)。系统连接线如图2所示。注意最后一个并联型手钮要按47KΩ终端电阻(出厂时自带),否则该手钮会报故障。当并联手钮不止一个时,中间的手钮应取掉47KΩ电阻,否则断线不报故障。
8) 手动报警按钮测试结束后应恢复系统的报警控制功能,并通知有关管理部门系统恢复正常运行。
