随着现代家庭用火、用电量的增加,家庭火灾发生的频率越来越高。家庭火灾一旦发生,很容易出现扑救不及时、灭火器材缺乏及在场人惊慌失措、逃生迟缓等不利因素,最终导致重大生命财产损失。探讨家庭火灾的特点及防火对策,对于预防家庭火灾,减少火灾损失具有现实意义。本文主要来介绍关于火灾报警系统怎样安装调试。

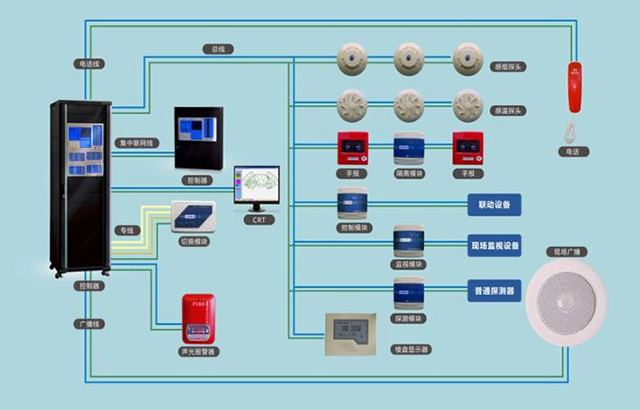

01、调试前的准备工作
1、资料准备:应向资料管理人员详细了解工程系统配置情况(包含系统图,平面图,使用说明书,业主或施工方对工程的要求、要点等)。
2、根据系统设计图纸检查系统安装是否符合设计要求。
3、调试中应用到的表格及工具备件等,如万用表、接线工具及编码器、螺丝刀、尖嘴钳、斜口钳、终端电阻等。
4、对系统进行自检及了解工程施工情况:
①根据系统设计图纸检查系统安装是否符合设计要求。如果系统设计图纸有出入,应告知对方作相应处理。
②了解现场安装设备控制箱能否按要求与我们的报警联动系统连接,如达不到要求,应及时告知对方作相应的更改。了解消火栓按钮灯是采用发光二极管还是白枳灯,了解现场有没有大电流工作的设备,如正压送风阀、电动防火阀、分离脱扣等,计算出点灯所需电流,如主机电源供应不了,则应通知工程方需外加电源。
③对消防报警主机,广播通讯柜、CRT等设备逐个进行单机通电检查,正常后方可进行系统调试。如在单机检查时,发现设备不正常,应分析清楚原因并及时解决。
④检测系统线路对地绝缘电阻和系统接地是否满足《火灾自动报警系统施工及验收规范》的要求,对地绝缘电阻不小于20兆欧,使用工作接地时地线对地电阻不能大于4欧姆,使用联合接地时地线对地电阻不能大于1欧姆。
⑤检查系统线路,对错线、开路、短路、接地等进行处理。
⑥连接好交流供电电源,测量电压范围不应超出220V+10%-15%,接好备用蓄电池,做好开机调试的最后准备工作。
02、系统调试
1、按系统设计图纸(平面图或系统图)对安装的探测器、手动报警按钮及各种模块(输入、输出模块)进行编码,如果图纸上没有探测器和各种模块的编号,调试人员应配合施工方将探测器和各种模块的实际地址编码准确地标明在图纸上。
2、根据编完地址码的信号线路、控制器对应的回路、探测器和各种模块的编号,整理出地址编码表,并根据地址编码表和系统消防设备的控制要求(消防规范)进行显示信息、系统信息、联动关系编程。联动关系方案由消防安装公司提供。如果联动关系方案不符合消防规范必须要求施工方签字确认(例如要求烟感报警联动水泵等)。
联动逻辑关系编辑的一般要求:
(1)、消火栓系统:消火栓手动报警按钮动作→启动本层或上下层控制警铃或声光警报器的输出模块→接通警铃或声光报警器电源。消火栓手动报警按钮动作→启动消防泵。
(2)、自动喷水灭火系统:水流指示器动作信号→启动本层控制警铃或声光报警器的输出模块→接通警铃或声光报警器电源。压力开关动作信号→启动喷淋泵。或水流指示器动作信号→启动喷淋泵。或水流指示器动作信号和压力开关动作信号复合→启动喷淋泵。(具体联动要求根据各地方情况而定)
(3)、正压送风系统:机械正压送风系统的联动关系如下:探测器报警信号或手动报警按钮报警信号→打开正压送风口→正压送风口打开信号→启动正压送风机。正压送风口的开启数量可按照下列要求设置:1)防烟楼梯间的正压送风口的开启应使整个楼梯间全部开启,使整个楼梯间形成均匀的正压;2)前室内的正压送风口的开启应按照人员疏散顺序开启,即开启报警层和报警层上下两层的正压送风口。
(4)、排烟系统的联动逻辑关系:排烟分区内的探测器报警信号或排烟分区内的手动报警按钮报警信号→启动该排烟分区的排烟口(打开)→排烟口打开信号→启动相对应排烟分区内的排烟风机(或启动排烟风机高速)。排烟风机入口处排烟防火阀(280℃)的关闭信号→停止相关部位的排烟风机。
(5)、防火卷帘门联动逻辑关系如下:1)只作为防火分割用的防火卷帘门可以不做两步降落,只做一步降落。探测器报警信号或手动报警按钮报警信号→启动本防火区四周的防火卷帘门下降并下降到底。2)用在疏散通道上的防火卷帘门应分两步下降,其联动关系如下:安装在防火卷帘门两侧的感烟探测器报警信号→启动防火卷帘门一步下降,防火卷帘门下降至距地(楼)面1.8M后停止,当安装在防火卷帘门两侧的感温探测器发出报警信号→启动防火卷帘门再次下降降落到底。
(6)、火灾警报装置和火灾事故广播联动:火灾警报装置在高层建筑中主要是指警铃或声光报警器,设有自动开启的声光报警器,其开启顺序和火灾事故广播的开启顺序相同。在自动报警系统中联动开启警铃或声光报警器和火灾事故广播的联动关系如下:火灾探测器报警信号或手动报警按钮报警信号→启动控制警铃或声光报警器、火灾事故广播的输出模块→接通警铃或声光报警器电源、接通火灾事故广播线路。高层建筑中火灾警报和火灾事故广播的开启顺序如下:1)当2层及2层以上楼层发生火灾时,宜先接通火灾层及其相邻的上、下层;2)当首层发生火灾时,宜先接通本层、2层及地下各层;3)当地下室发生火灾时,宜先接通地下各层及首层;含多个防火分区的单层建筑,应先接通着火的防火分区及其相邻的防火分区;
(7)、消防电梯的联动关系如下:手动报警按钮"与"探测器报警信号→启动消防电梯迫降输出模块动作→消防电梯迫降至首层并向消防控制室返回信号。消防电梯迫降最好的方式应在消防控制室内手动迫降。
(8)、非消防电源切换:非消防电源切换联动逻辑关系如下:手动报警按钮"与"探测器报警→启动非消防电源切换输出模块动作→该模块启动断路器(空气开关)脱扣机构使中断器(空气开关)跳闸切断非消防电源。非消防电源的切除最好的方式应在消防控制室内手动切除。
3、用万用表对安装了探测器及各种模块(手报、监视、控制模块)的信号总线进行检查,初步判定线路没有短路、接地后,才能进行下一步工作。对于模块电源线,必须在用万用表测量无短路、接地,同时保证现场接线端全部接好,没有裸露的线头的情况下才能加电。对于多线联动控制柜,因跟现场设备控制柜连接的线路较多,应按对线路的要求进行检查,现场应加的终端(终端负载、电阻、二极管等)应接好,同时应对接好的每一根线在控制柜端用万用表测量无误后才能接入控制柜,严格检查接线端没有接在强电线路上,严禁先把控制线接入控制柜主机,然后再接现场设备端的线。
4、将编完地址码的信号线路准确地接入控制器,并对线路作好明显标记。对线路故障、探测器故障、模块故障等逐一进行排除。
5、排除故障时可以通过主机上的单点测试功能来检测探测器或模块和主机的通讯情况,信号回路有无干扰信号等。
6、对探测器逐一进行吹烟报警试验,对于不报警和误报警的,要及时更换并重新试验,同时验证探测器对应的显示关系是否正确,若出现错误,通过现场编程进行调整。
7、按联动控制要求对控制模块和控制程序进行模拟试验,直至系统全部正常为止。
(1)、手动启动每个受控的消防联动设备,如:消防广播、消防警铃、正压风口、正压风机、排烟阀、排烟风机、消防泵、喷淋泵、消防电梯迫降、非消防电源切断、事故照明等,并查看每个受控设备的反馈信号是否正确,若不正确则须进行改正。如果设备启动不了,可能原因为:编程不正确或编码对应关系不正确;24V电源未接通;设备控制箱不在自动状态;设备控制箱没有送电。
(2)、将控制器设置为自动状态,对探测器进行加烟报警,检查受控设备的联动是否符合联动控制要求。注意事项:
a.建立良好的同客户的合作关系,高效.及时的完成自己的本职工作。
b.妥善、明确、有原则的处理好调试工程中非公司供应的产品介入的问题。
c.委婉、客气、耐心的指导客户解决调试中的技术难题,及时圆满的完成调试任务。
03、调试后的工作
1、系统模拟报警、模拟联动试验完毕后,应对系统通电运行,运行120小时无故障后,准备验收。系统调试工程师完成调试工作交付用户运行使用前,需整理系统有关资料交付用户和公司存档,供日后系统维护使用。
通常要求整理和存档的资料应包括:
a.消防系统竣工图:系统图、标有探测器和各种模块编码的各楼层平面图。
b.系统配置情况:系统的回路数、各个回路的编码地址数量、楼层显示盘的分布情况及显示范围。
c.系统显示对应关系:各个编码地址与实际地址的对应关系、各个编码地址的设备类型。
d.系统联动逻辑关系:系统的消防设备的分布及动作逻辑关系。
2、调试后的工程在进入运行其间要不间断进行监视工作。
3、作好用户维护人员、值班人员的培训工作。
